    Коллеги, расскажите, вы сталкивались с такими точными заявками?
    Live Is Life
  • Наш подписчик в соцсетях Алекс Аржанников пишет
    "Такое возможно. Но лишь со сверхнормативными отходами. Которые, как правило, не входят в стоимость. А производство предоставляет объяснение, которое не интересует продажников."
    Live Is Life
  • Так это везде так, быстрота реакции и качество выполненных работ отличает профессионалов и экспертов от бездарей)
  • Статья-шедевр! Десять из десяти! Давайте порадуемся за коллег пиво пиво пиво
    Пермь - колыбель кабельшиков
  • @Evgeniya Наш подписчик в соцсетях Алекс Аржанников пишет
    "Такое возможно. Но лишь со сверхнормативными отходами. Которые, как правило, не входят в стоимость. А производство предоставляет объяснение, которое не интересует продажников."

    Сверхнормативные отходы можно отгрузить в компании, которые эти обрезки и скупают) хоть какой то кусочек отбить)
  • Коллеги, любому трейдеру кабельщику понятно что такие тендера сделаны уже под кого то, что данный кабель скорей всего уже проложен и даже возможно запущен. Исходя из моего опыта в кабельной отрасли, сделать сшитый полиэтилен за 5 дней, да красивыми нужными барабанчиками это утопия. Но все это не отменят того, что данные компании оказались проворнее и хитрее остальных)
  • ну то есть – насколько эти требования выполнимы? Производители, кто из вас мог бы взять такой заказ с такими условиями?
    Live Is Life
  • @ПЛилу Коллеги, любому трейдеру кабельщику понятно что такие тендера сделаны уже под кого то, что данный кабель скорей всего уже проложен и даже возможно запущен. Исходя из моего опыта в кабельной отрасли, сделать сшитый полиэтилен за 5 дней, да красивыми нужными барабанчиками это утопия. Но все это не отм...


    Лиля, как говорится, никто ж ничего не нарушил. Правила есть правила.
    Live Is Life
  • @Evgeniya ну то есть – насколько эти требования выполнимы? Производители, кто из вас мог бы взять такой заказ с такими условиями?
    да любой.. 48 км за 5 дней- тьфу,пыль...
    потомки назовут эпохой,то ,что нам сегодня по..уй
  • Я же про нарушения и не говорю ), все по честному, без обмана, как у волшебника Сулеймана).
  • @Evgeniya ну то есть – насколько эти требования выполнимы? Производители, кто из вас мог бы взять такой заказ с такими условиями?


    Теоретически - если выиграть тендер на кабель АПВПУГ 10кВ=10км, то при ПОЛНОСТЬЮ РАЗГРУЖЕННОЙ ЛИНИИ МАЛИФЕР, в сжатые сроки можно изготовить кабель за 4 дня + сутки на испытания. Отгружать сразу после оформления протокола испытаний....
    Вопрос с какой экономикой забирают такие заказыулыбка
  • Полностью разгруженная линия сшитого полиэтилена ? 🤔 Ещё нужно время на доставку. Ну в общем так себе история.
  • Лет 15 назад, еще будучи начинающим манагером, был направлен в Крылатское на один хороший объект, с которого пришла тендерная заявка на много км медного СПЭ на 1 кВ (редкость, если что). Был нимало удивлен, увидев, что порядка 20 барабанов с этим кабелем уже СТОИТ за заборчиком объекта, дожидаясь конца тендера, в котором было условие типа поставки через 5 дней). Да и других "чудесных" историй много было)
    Сообщение отредактировано
  • обычная история!
    .Главное - быть счастливым, и не важно, какое заключение напишет психиатр!..:)))
  • позиции складские для нескольких поставщиков, ставите эти длины на склад и играете по цене и условиям.
  • Жесткие требования по нестандартным длинам (не кратным даже 50 метрам) + сжатые сроки поставки = еще один инструмент для нечестной игры.
    Добавим сюда еще и возможность добавления к условиям поставки какой нибудь не сильно распространенный гост, и в результате прекрасный 223 ФЗ превращается в очередную фикцию, не продвигающую здоровую конкуренцию.
  • А что если снабженцы ОЭКа реально заморочились, и в интернетах нужные длины подобрали, тем более, что нужные барабаны давно онлайн можно искать?
    А вы тут, стебётесь, понимаешь...
    ржач баян псих
    Легко собрать стадо из баранов, тяжело собрать стадо из кошек. (с) Сергей Капица

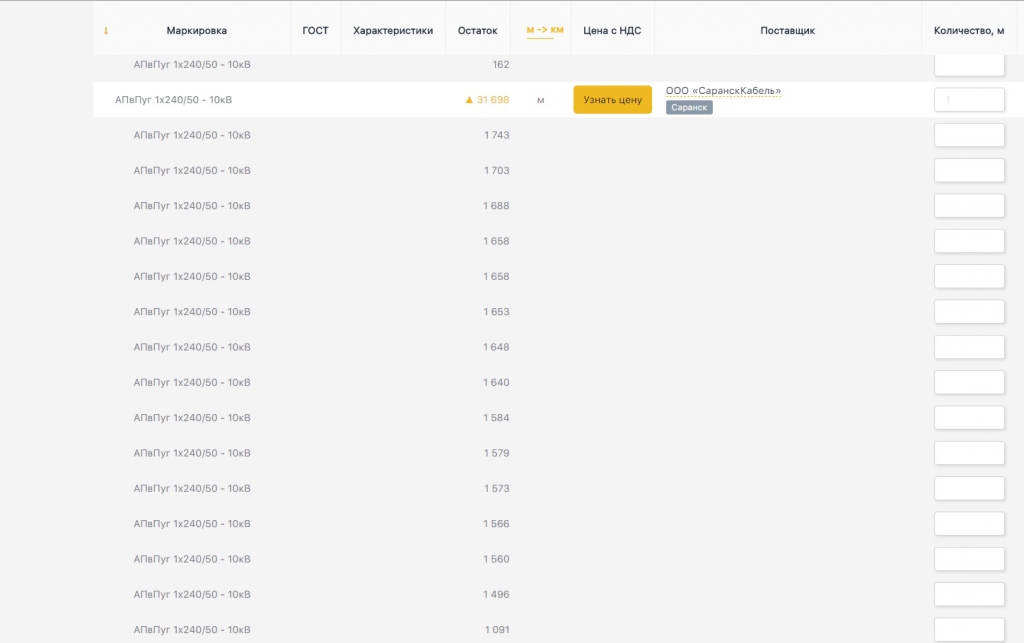

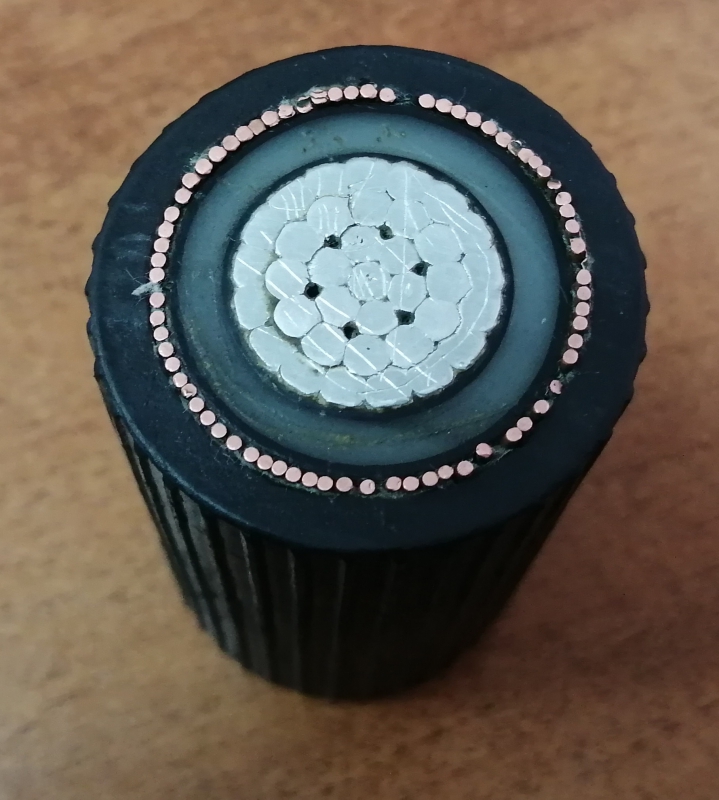

  • И фото кабеля так себе https://ruscable.ru/uploads/ck_files/ima...
    Я б такой не купил. У него ТПЖ не опрессованная. Жила круглой должна быть.
    Легко собрать стадо из баранов, тяжело собрать стадо из кошек. (с) Сергей Капица
  • Технически она круглая
  • @Бородатый технолог Технически она круглая

    Но пушится, как котэ под вентилятором... )))
    Легко собрать стадо из баранов, тяжело собрать стадо из кошек. (с) Сергей Капица
  • @AleksRK Но пушится, как котэ под вентилятором... )))


    ржач ржач
  • Добавлю для истории комментарий от Дмитрий Кисина (генеральный директор Энергокабель) на ФБ

    Dmitry Kisin Нормальная Московская (Российская) коррупция. Когда победитель известен заранее, продукция готова, именно длинами, нужными заказчику. И, о чудо, все позарез необходимые московскому правительству барабаны, в срок 5 дней окажутся на важном, безумно важном объекте. Где потом благополучно простоят на площадке пару лет
    Live Is Life
  • Новый тендер от ОЭК: https://www.ruscable.ru/news/2020/08/18/...

    может ставки сделаем кто выиграет?
    Live Is Life
  • Альянс 120% попкорн
  • @Evgeniya Добавлю для истории комментарий от Дмитрий Кисина (генеральный директор Энергокабель) на ФБ

    Dmitry Kisin Нормальная Московская (Российская) коррупция. Когда победитель известен заранее, продукция готова, именно длинами, нужными заказчику. И, о чудо, все позарез необходимые московскому правительст...
    Да-да-да!
    и нет среди нас первых и последних
  • @Energocomplekt22 Теоретически - если выиграть тендер на кабель АПВПУГ 10кВ=10км, то при ПОЛНОСТЬЮ РАЗГРУЖЕННОЙ ЛИНИИ МАЛИФЕР, в сжатые сроки можно изготовить кабель за 4 дня + сутки на испытания. Отгружать сразу после оформления протокола испытаний....
    Вопрос с какой экономикой забирают такие заказыулыбка[/...
    Кроме оболочки там ещё совсем не быстрый процесс наложения экрана или брони. Только не него трое суток как минимум нужно. А жила? Начнем с того, что после изготовления кабеля должны пройти 16 часов и только потом можно проводить испытания, иначе у вас всё может пробиться на напряжении. На горячем-то кабеле! Дальше - только по ПСИ 7 видов испытаний, а если с периодикой? Потом эти 48 км надо зашить на барабаны, загерметизировать концы, навесить сопроводительную документацию, суток не хватит никак. Такой заказ это конечно минимум 10 денечков. Минимум миниморум, если качественно делать, конечно! Конечно такой тендер с ног до головы левый.
